工事工程

Process

  • HOME
  • > 工事工程

工事開始から、完成までの工程を写真とともにご紹介いたします。
下記の実働日数は、建物35坪程度。工事時期、仕様により実働日数は変動します。

画像をクリックすると、拡大写真を見ることができます。

【1】遣り方出し

建物の配置出し

実動日数 1

【2】杭打ち工事

※必要な場合

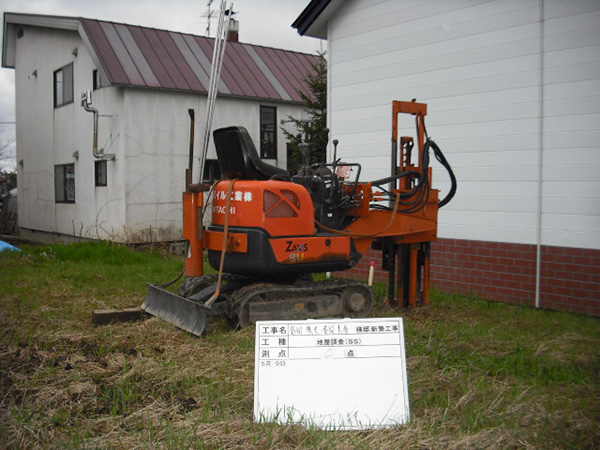

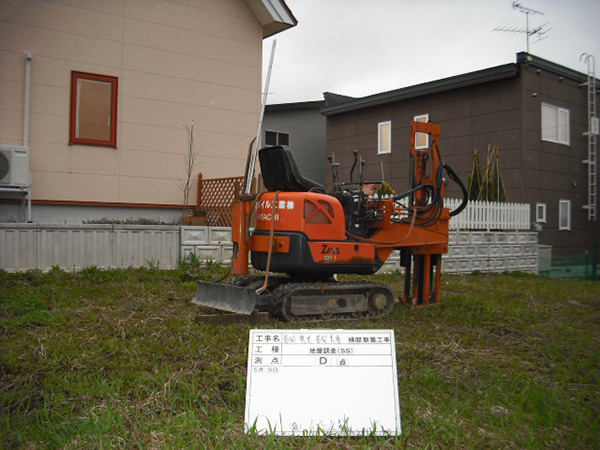

  • 地盤調査 1
  • 地盤調査 2
実動日数 1

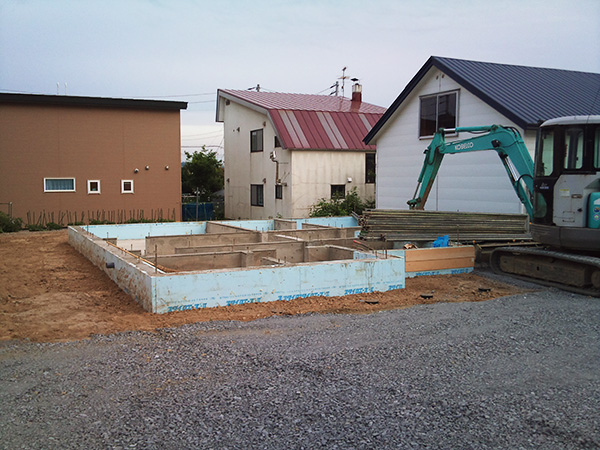

【3】基礎工事

根堀・鉄筋・型枠・布コン打設・仕上

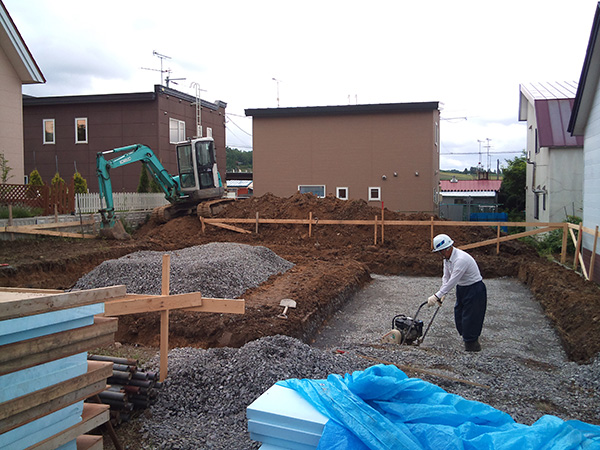

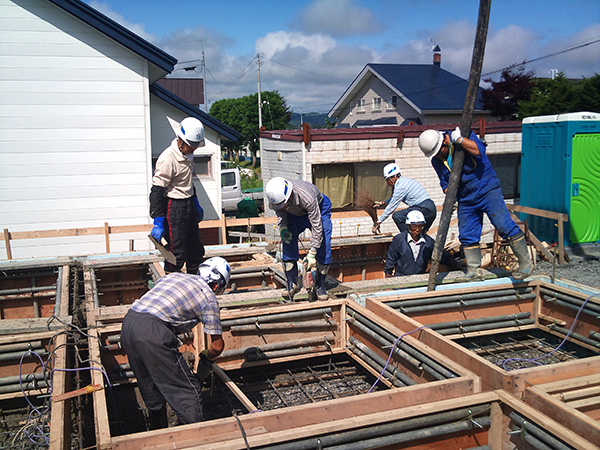

  • 基礎工事 1
  • 基礎工事 2

  • 基礎工事 3
  • 基礎工事 4
実動日数 20

【4】屋外給排水工事

設備配管工事

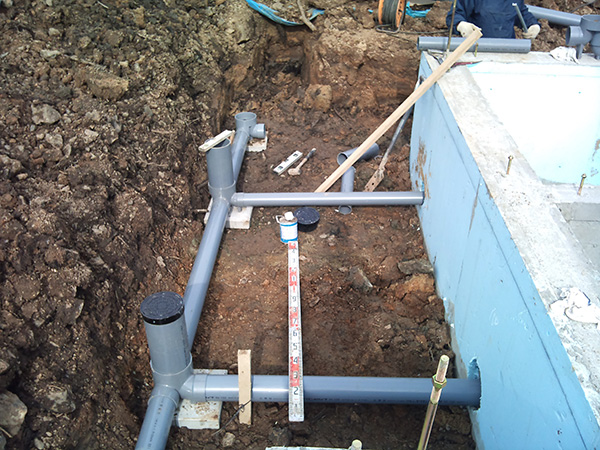

  • 設備配管 外部
実動日数 5

【5】左官工事

天端均し工事

実動日数 1

【6】屋内給排水工事

床下配管工事

  • 床下配管工事
実動日数 2

【7】大工着工

土台敷き工事

  • 土台敷き工事
実動日数 1

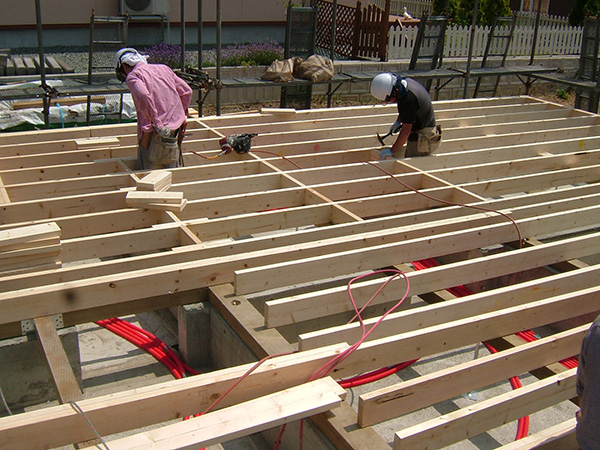

【8】1階床組

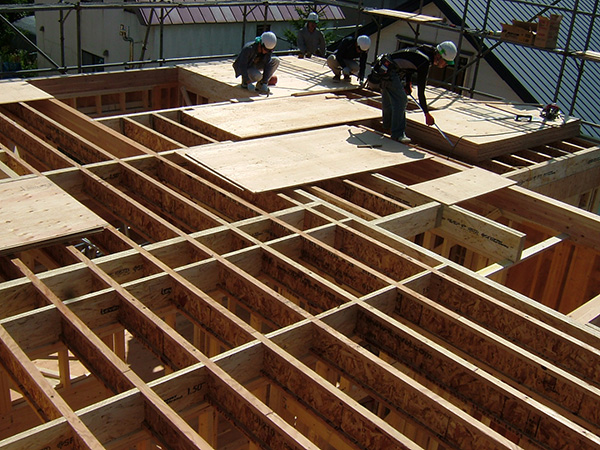

  • 1階床組 1
  • 1階床組 2
  • 1階床組 3
実動日数 2

【9】1階壁組

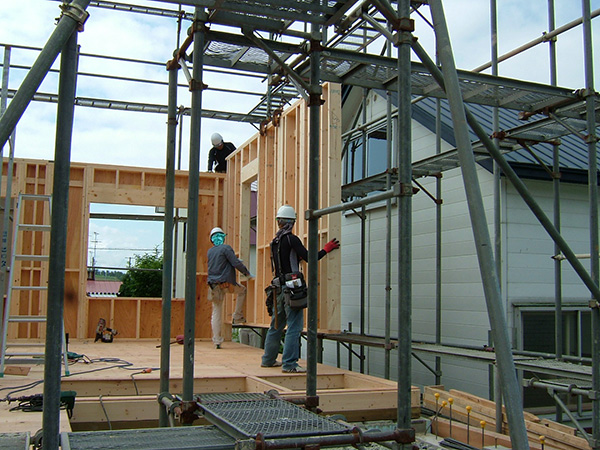

  • 1階壁組 1
  • 1階壁組 2
  • 1階壁組 3
実動日数 1

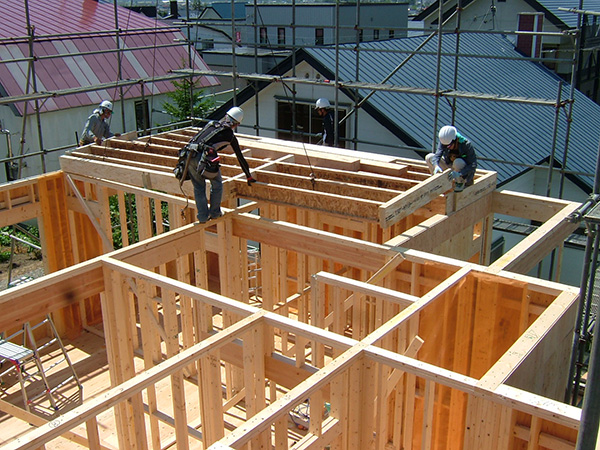

【10】2階床組

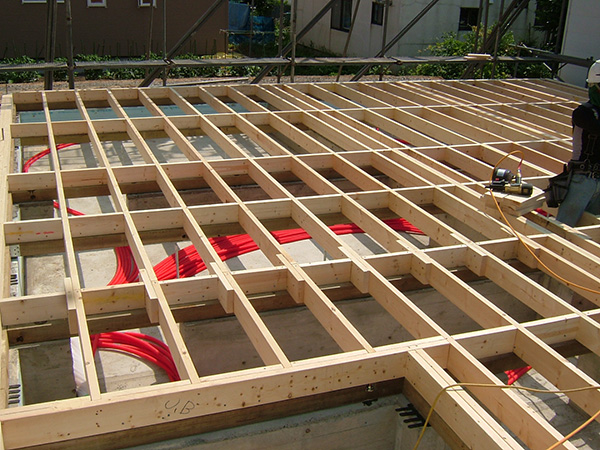

  • 2階床組 1
  • 2階床組 2
実動日数 1

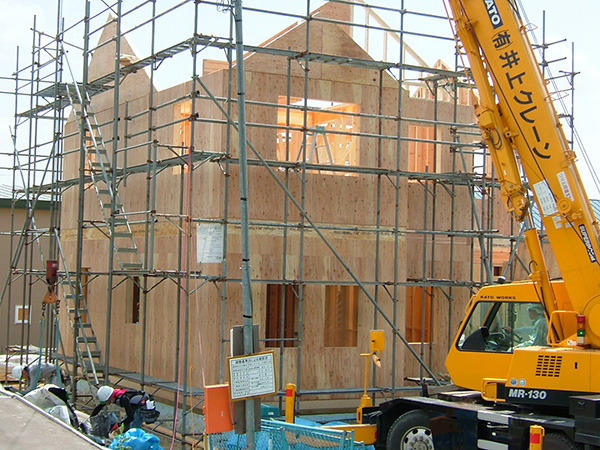

【11】2階壁組

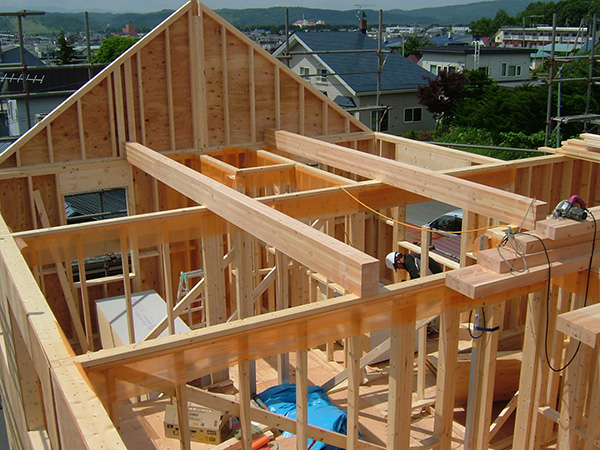

  • 2階壁組 1
  • 2階壁組 2
  • 2階壁組 3
実動日数 1

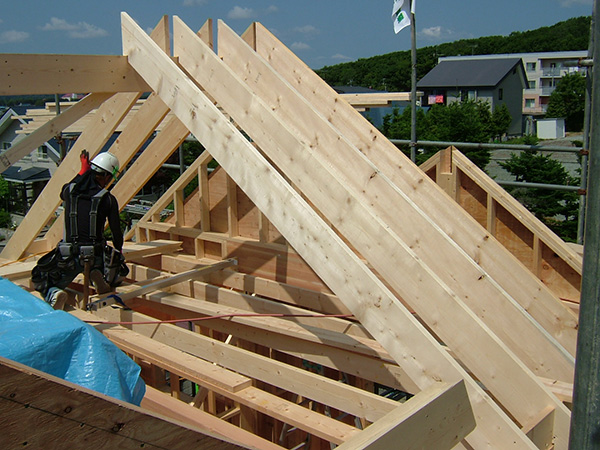

【12】小屋組

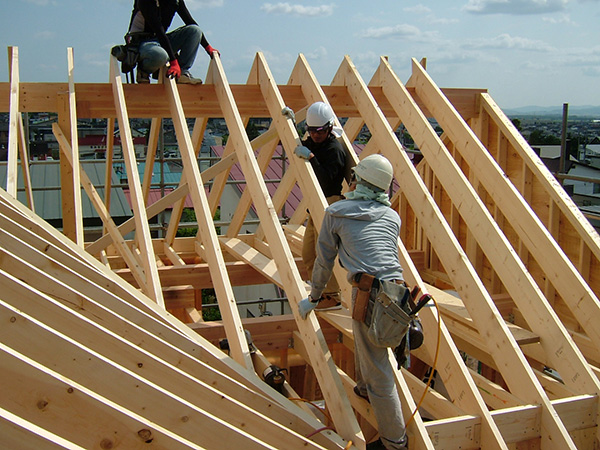

  • 小屋組 1
  • 小屋組 2
実動日数 1

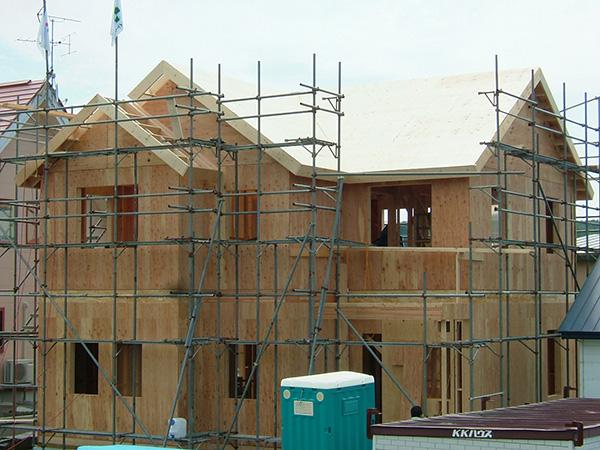

【13】屋根組

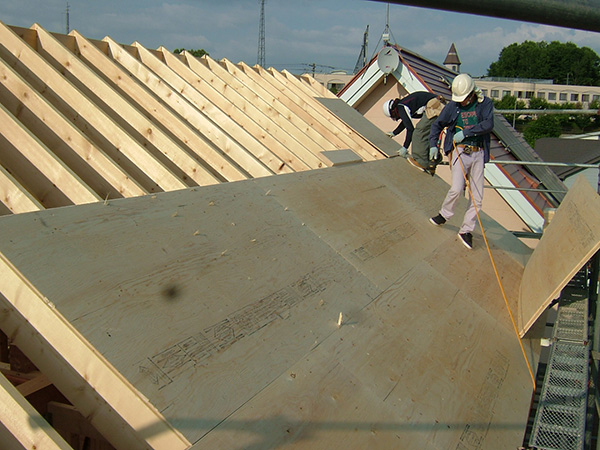

  • 屋根下地 1
  • 屋根下地 2
実動日数 1

【14】外部造作

サッシ・タイベック・外壁下地

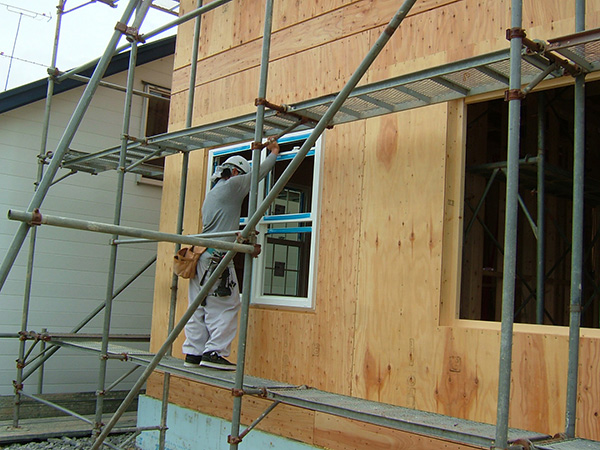

  • 外部 サッシ

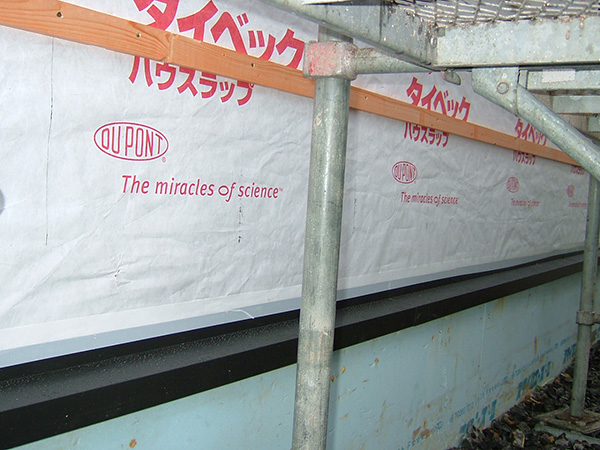

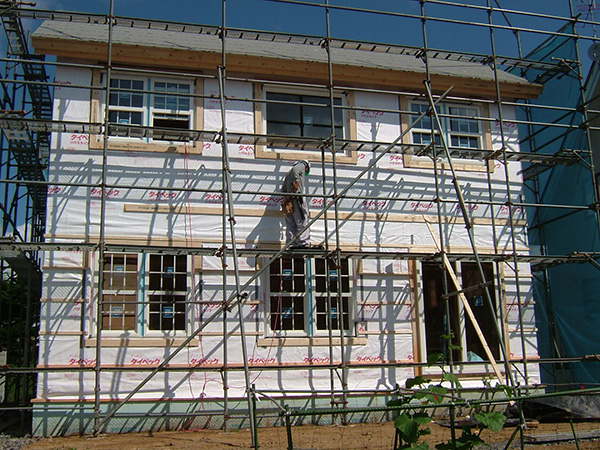

  • タイベック・通気胴縁
実動日数 2~3

【15】板金工事

防水下地・仕上

  • 板金工事 土台水切り
  • 板金工事 防水下地

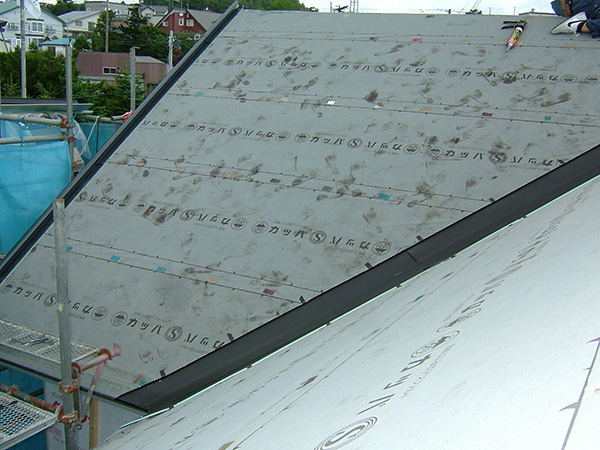

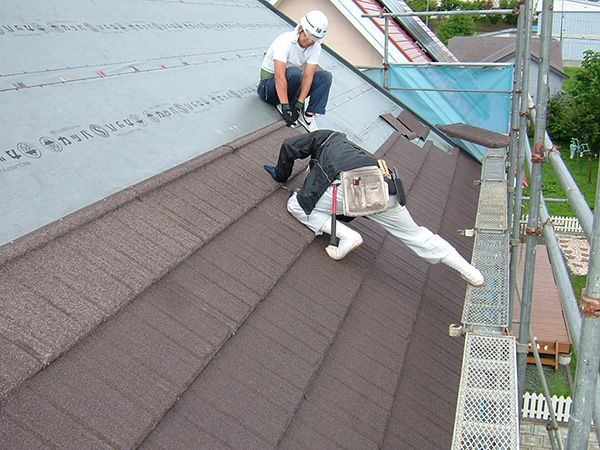

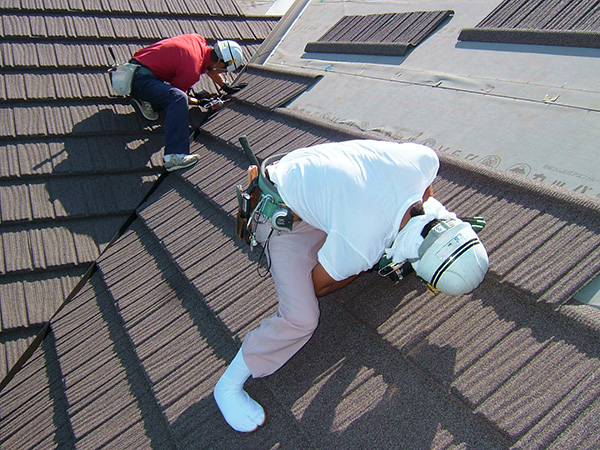

  • 板金工事 屋根1
  • 板金工事 屋根2
実動日数 5

【16】各内部配管・配線工事

設備・電気・暖房・換気

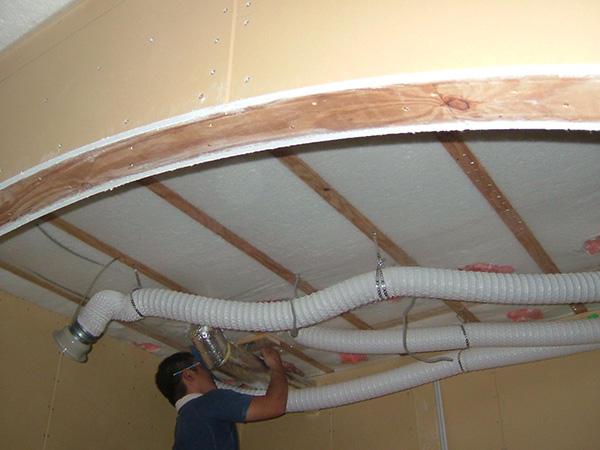

  • 内部配線工事 1
  • 内部配線工事 2
  • 内部配線工事 3
実動日数 4~5

【17】ユニットバス組立

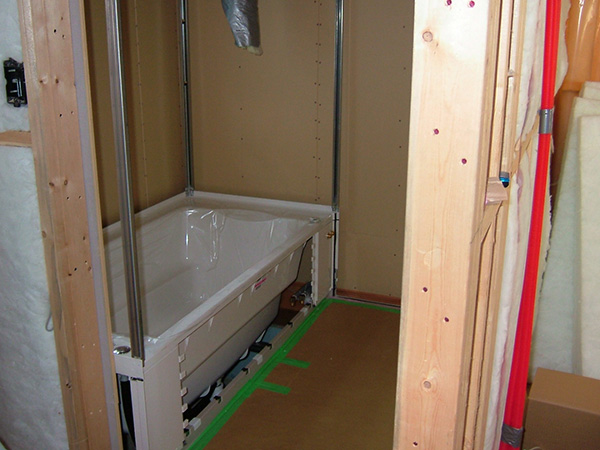

  • ユニットバス組立
実動日数 1

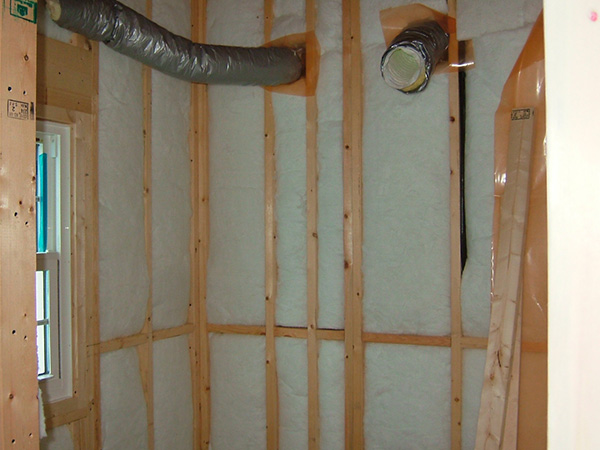

【18】断熱工事

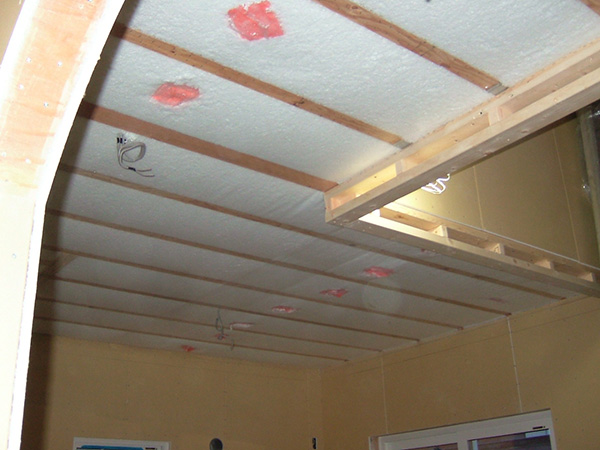

  • 断熱工事 1
  • 断熱工事 2
実動日数 3

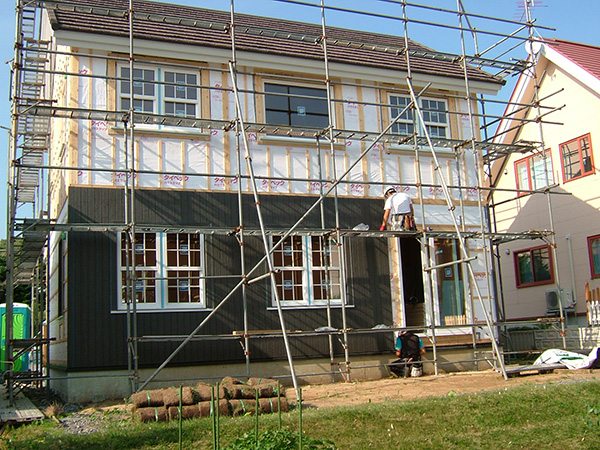

【19】外壁工事

  • 外壁工事

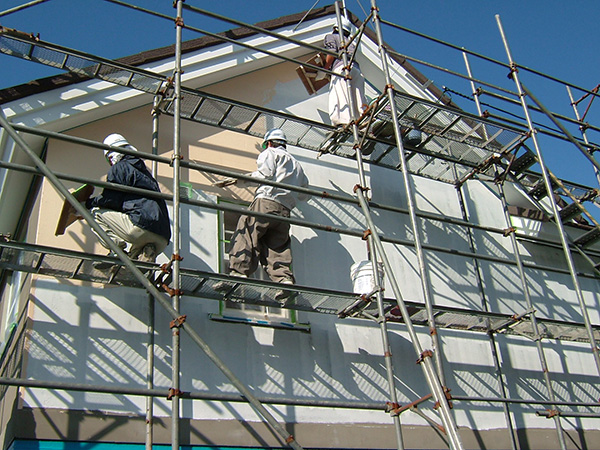

  • 外壁工事 塗装

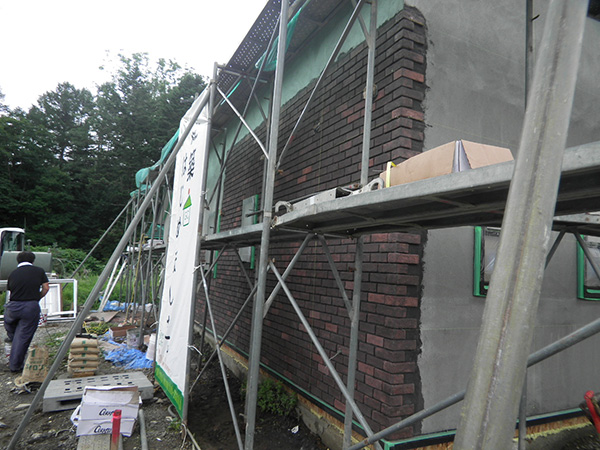

  • 外壁工事 レンガ
実動日数 8

【20】内部造作

フロアー貼り・ボード貼り・階段付・内部建具枠付

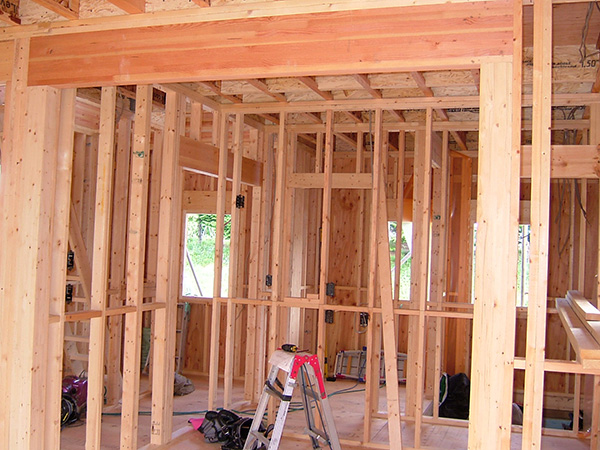

  • 内部造作 1
  • 内部造作 2
  • 内部造作 3
  • 内部造作 4
実動日数 30

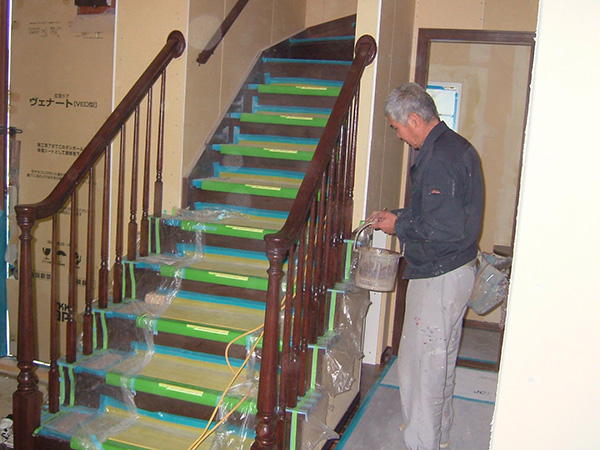

【21】塗装工事

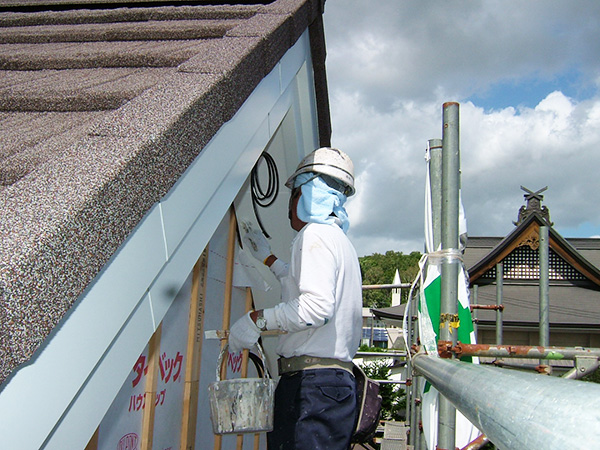

  • 塗装工事 1
  • 塗装工事 2
実動日数 8

【22】内装工事

パテ下地・クロス貼り

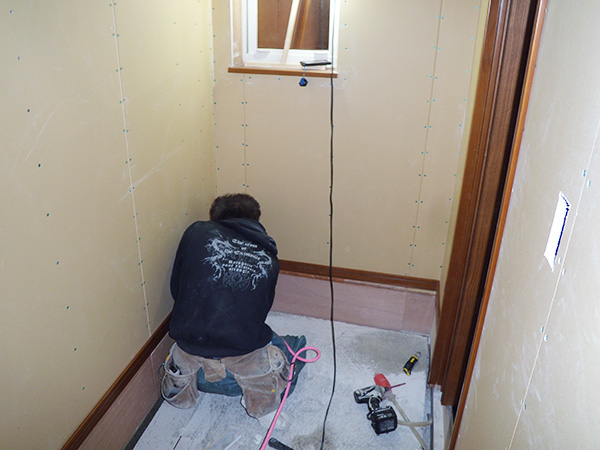

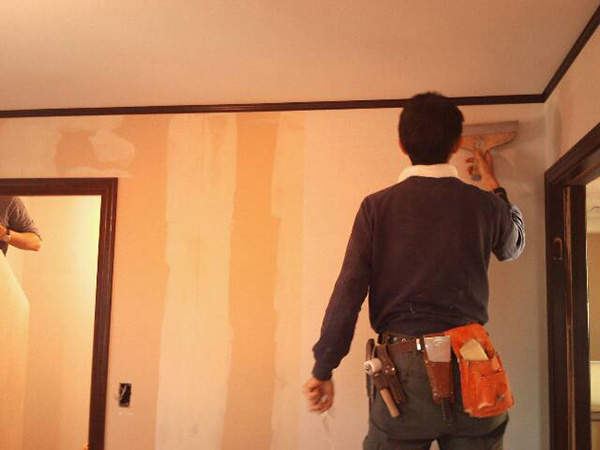

  • 内装工事 1

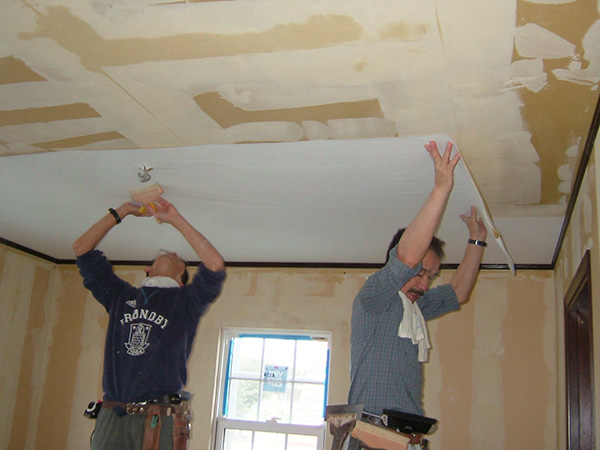

  • 内装工事 2
  • 内装工事 3
  • 内装工事 4
実動日数 10

【23】各仕上げ工事

設備・電気・暖房・換気・左官

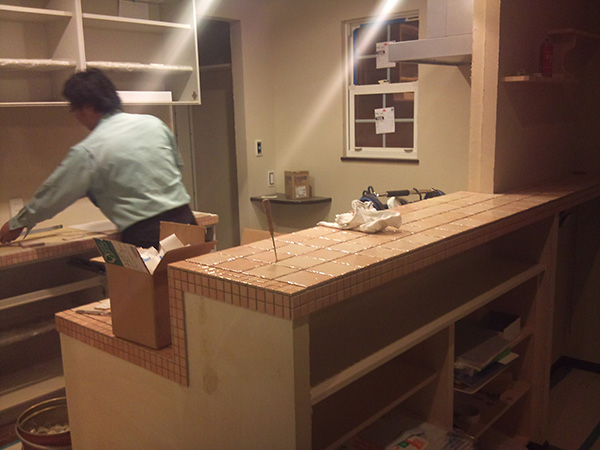

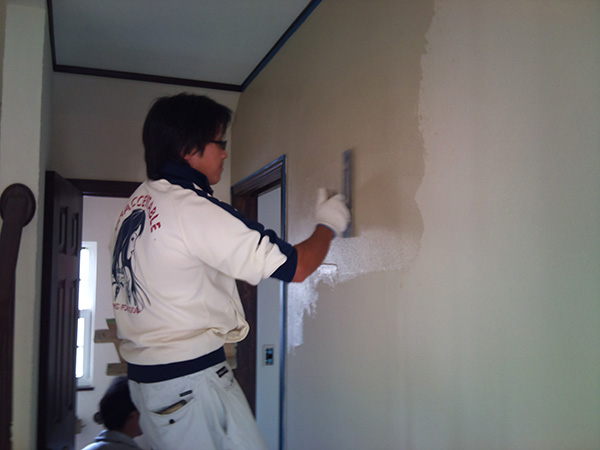

  • 仕上げ 1
  • 仕上げ 2

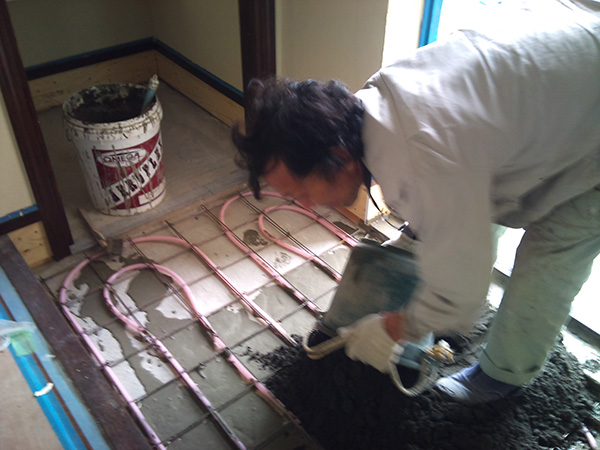

  • 仕上げ 3
実動日数 12

【24】美装工事

実動日数 1

【25】建物完了

  • 建物完了
実動日数 合計約 100
